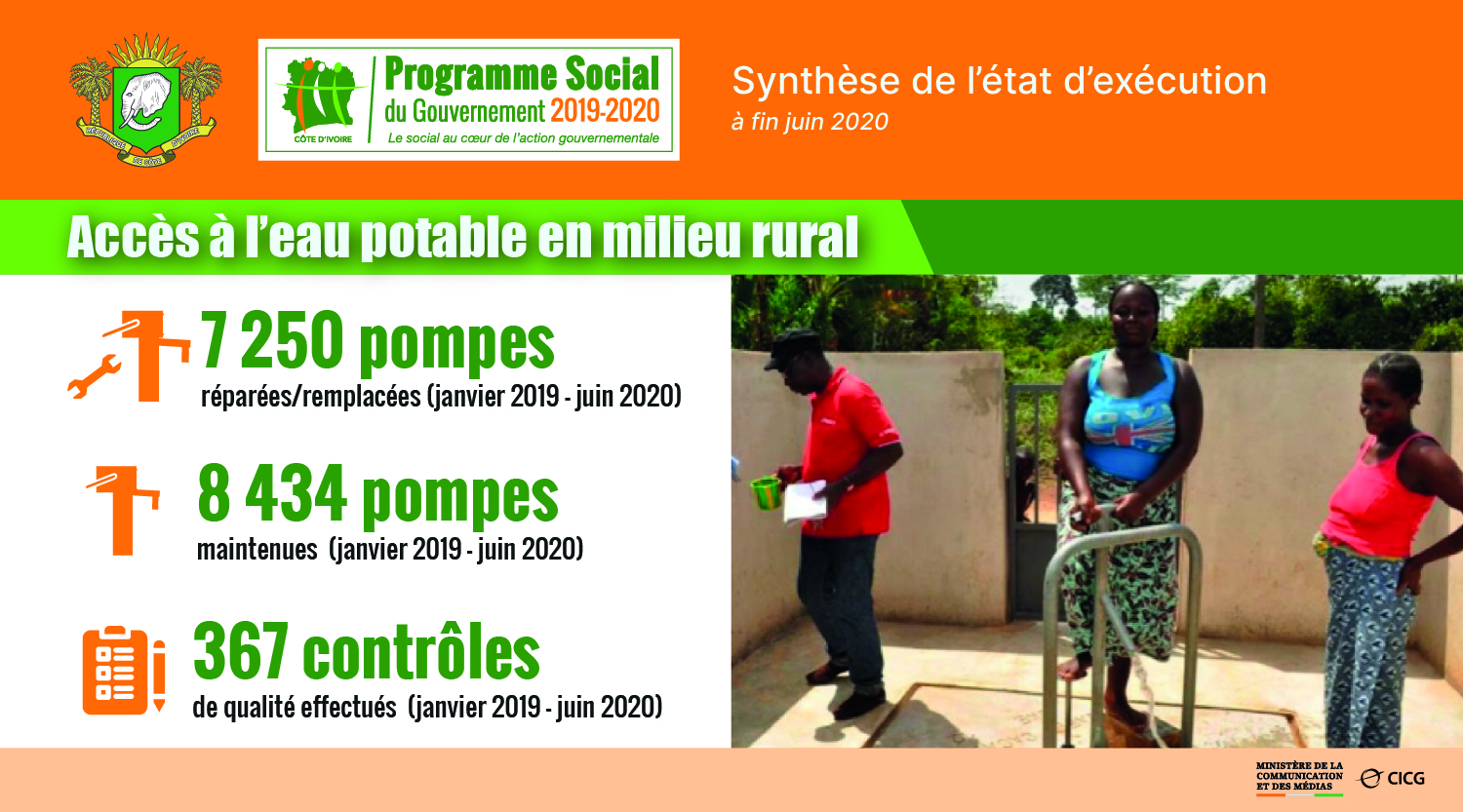

Accès à l’eau potable en milieu rural
Pompes à Motricité Humaine (PMH) réparées prises en compte pour fin octobre 2019
Chiffre en blanc : PMH réparées / remplacées
La fourniture d'eau potable en zone rurale pour environ 11 millions de personnes, est assurée en général à partir de forages munis de pompes à motricité humaine (PMH). Le nombre de PMH était estimé début 2019 à 21 000. Dans le cadre du PSGouv, il est envisagé de garantir le fonctionnement continu de ces 21 000 pompes à motricité humaine. A cet égard, elles seront l’objet de remplacement, de réparation et/ou de maintenance sur la période.
La fourniture d'eau potable en zone rurale pour environ 11 millions de personnes, est assurée en général à partir de forages munis de pompes à motricité humaine (PMH). Le nombre de PMH était estimé début 2019 à 21 000. Dans le cadre du PSGouv, il est envisagé de garantir le fonctionnement continu de ces 21 000 pompes à motricité humaine. A cet égard, elles seront l’objet de remplacement, de réparation et/ou de maintenance sur la période.
Au titre de l’année 2019, 2 665 pompes à motricité humaines (PMH) ont été réparées (1 661 PMH) et remplacées (1 004 PMH), pour un objectif cumulé de 3 000 PMH. De même, le projet de renforcement de la production d’eau potable à partir du champ captant de Saint Viateur est achevé et les essais ont démarré. Il permettra de produire 12 000 m3/j d’eau supplémentaire, améliorant ainsi l’accès à l’eau potable pour environ 200 000 personnes dans la Commune de Cocody (Djorobité, Saint-Viateur, Cité SIR,…).
Dans la poursuite de ces initiatives, il est prévu, au titre de l’année 2020, de :
- réparer/réhabiliter 3 339 PMH ;
- remplacer à neuf 1 996 PMH ;
- assurer la maintenance de 17 000 PMH ;
- redynamiser et/ou former 3 000 Comités de Gestion des Points d’Eau ;
- contrôler la qualité de l’eau dans les points de puisage dans un échantillon de 300 localités.
A fin juin 2020, le programme a enregistré les avancées ci-après :
- 3 075 PMH ont été réparées/réhabilitées au premier semestre 2020 (92,1% de taux d’exécution), portant à 4 725, le nombre de PMH réparées/réhabilitées de janvier 2019 à juin 2020, sur une prévision globale actualisée de 4 800 PMH, soit 98,4% de taux d’exécution ;
- 1 520 PMH ont été remplacées (76,2% de taux d’exécution), soit 2 525 PMH remplacées en cumul, de janvier 2019 à juin 2020, sur une prévision de 2 551 PMH, soit 99% de taux d’exécution ;
- 5 250 PMH ont fait l’objet de maintenance au premier semestre 2020, pour une prévision actualisée de 6 000 PMH, soit 87,5% de taux d’exécution, portant à 8 434, le nombre total de PMH ayant fait l’objet de maintenance de janvier 2019 à juin 2020, ;
- 2 401 Comités de gestion ont été redynamisés de janvier 2019 à juin 2020, sur une prévision de 8 000 Comités, soit 30% de taux d’exécution ;
- 367 contrôles de qualité ont été effectués dans les points de puisage de janvier 2019 à juin 2020, sur une prévision de 600 échantillons, soit 61,17% de taux d’exécution.
Par ailleurs, d’importantes activités ont été réalisées à fin juin 2020 dans le cadre du renforcement de l’adduction en eau potable, notamment :
- le renforcement de la production des villes de Tiassalé, Korhogo, Ferké et des localités environnantes ;
- l’alimentation en eau potable des Régions du Gôh et de la Marahoué ;
- le renforcement de la production d’eau potable d’Abidjan à partir du champ captant de Riviera SIPIM ;
- l’optimisation de la desserte en eau potable de Cocody nord avec l’apport du projet Saint-Viateur (C2D).
- la finalisation d’un nouveau château d’eau d’Anyama ;
- la construction du château d’eau de Boussoukro à N’douci (Département de Tiassalé) ;
- la transformation de l’hydraulique villageoise améliorée en hydraulique urbaine à Bédiékro et Kongoti (Département de Daoukro) ;
- l’adduction en eau potable au profit de la localité de Sakiaré, dans le district autonome de Yamoussoukro.
En outre, il a été procédé au lancement de deux (2) projets structurants en juin 2020, portant sur (i) la construction de plateformes en béton armé couvertes, de transport et de pose de 40 unités compactes de traitement d'eau potable et (ii) le renforcement de l’alimentation en eau potable de la ville de Bouaké à partir du lac de Kossou à Béoumi.
Enfin, plusieurs projets sont en cours au titre du renforcement de la production d'eau potable, notamment :
- le Projet de renforcement de l'alimentation en eau potable de la ville de Bingerville, qui consiste en la réalisation et à l’équipement de trois (3) forages à grand diamètre, la réalisation d’une station de traitement de 1000 m3/j et d’un château d’eau de 2000 m3 sur 30 m de hauteur. Ce projet, d’un montant de 7 000 000 000 FCFA, est financé par la Banque Mondiale. A ce jour, 100% des travaux ont été réalisés et les essais généraux sont en cours.
- le Projet de renforcement de l’alimentation en eau potable de Gagnoa et Sinfra et localités environnantes (RPE), financé par la Reserve Pays Emergents (RPE) et le C2D, qui vise à réaliser une unité de traitement de 20 000 m3/j, construire neuf (09) réservoir, poser des conduites primaires et secondaires dans les régions du Gôh et de la Marahoué. Dans le cadre de ce projet, les travaux de construction de l’unité de traitement et de la fourniture et pose de la conduite de transfert d’eau sont achevés et réceptionnés. L’avancement global des travaux est d’environ 75%.
- le Projet de renforcement de l’alimentation en eau potable de la région de l'Est (Adzopé - Phase 1), qui consiste en la construction d’une station de traitement 400 m3/h, la réalisation de deux (02) châteaux 1000 m3 et 500 m3 et la fourniture et la pose de canalisation de 142 km. Ce projet d’un montant de 18 600 000 000 FCFA est financé par le Fonds Koweitien et l’Etat de Côte d’Ivoire. L’état d’avancement des travaux est de 80%.
- le Projet de Renforcement de l’Alimentation en Eau en Milieu Urbain (PREMU) qui consiste à :
- renforcer l’approvisionnement en eau potable à Tiassalé/N’douci/N’Zianouan, Agboville, Korhogo/Ferkessédougou et Béoumi ;
- densifier le réseau de distribution d’eau potable à Ferkessédougou et Béoumi ;
- réaliser de branchements sociaux dans les villes de Tiassalé/N’douci (2 000), N’Zianouan (1 000), Agboville (2 000), Korhogo/Ferkessédougou (500) et Béoumi (1 500).
Le coût de réalisation des travaux est de 22 000 000 000 FCFA, financés par la Banque Mondiale. L’état d’avancement des travaux est de 100% à Tiassalé/N’douci/N’zianouan, 92% à Béoumi, 100% à Korhogo et 85% à Agboville. Les ouvrages des localités de Tiassalé/N’douci/N’zianouan et Korhogo/Ferkessédougou ont été réceptionnés et mis en service.
- le Programme Hydraulique et Assainissement pour le Millénaire dans le District des Montagne, les Régions de la Marahoué et du Haut Sassandra. Ce projet vise l’amélioration de l’accès à l’eau potable en milieu rural par la réalisation de système d’hydraulique villageoise améliorée (HVA) (forage, stockage, borne fontaine). Dans ce cadre, il est prévu la construction de 100 HVA. Ce projet est financé par la KFW à hauteur de 12 700 000 000 FCFA. Le projet est en instance d’achèvement avec un taux de réalisation de 95%.
